以精品工程献礼国庆77周年——热烈庆祝G4218线林拉高等级公路路面预防性养护项目圆满完工

来源:工程管理部 作者:王良锐 发布时间:2026-10-01

金秋十月,红旗漫卷。在祖国成立77周年之际,由公司承建的G4218线林拉高等级公路路面预防性养护项目于10月1日顺利完工。当日清晨8时,全线沥青混凝土摊铺任务圆满完成;中午12时,项目正式开放交通,以崭新的路容路貌向祖国华诞献上了一份厚礼。


一、迎难而上,多方联动共克高原天堑

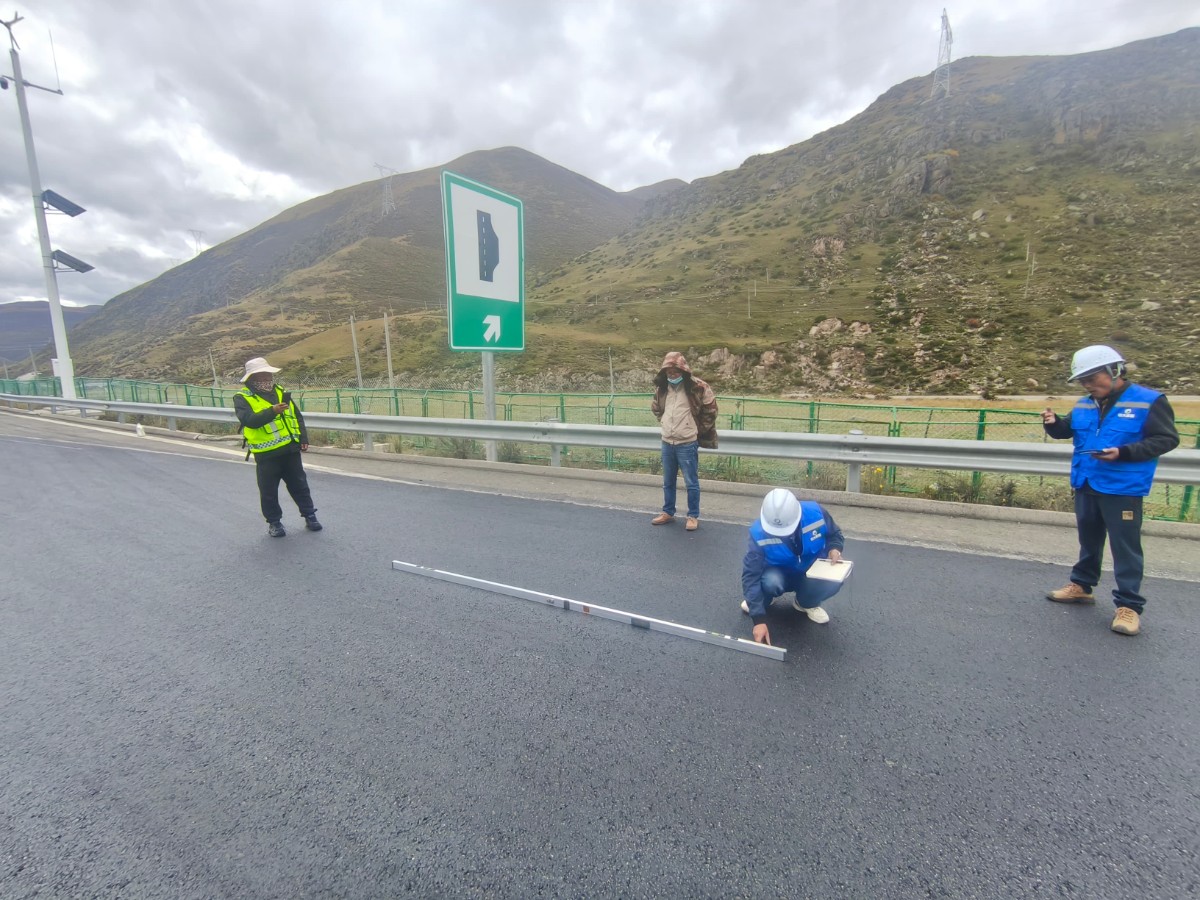

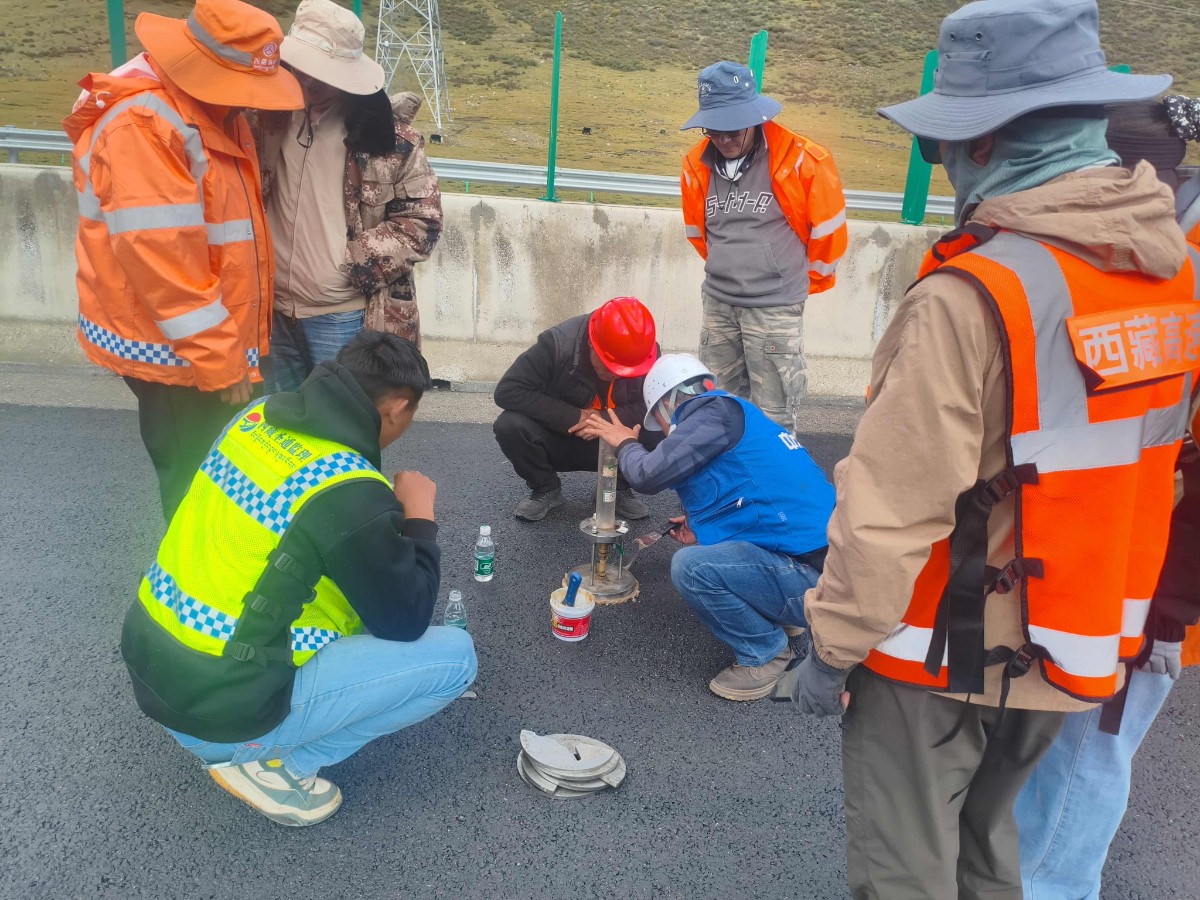

本项目由西藏自治区高等级公路事业发展和应急保障中心拉萨养护中心组织实施,施工范围为林拉高速米拉山隧道出口至日多服务区下坡路段(K1747+000-K1759+400),路线全长12.4公里。项目所在地平均海拔高达4700米,高寒缺氧,昼夜温差悬殊。正如米拉山隧道管理处的标语所言:“缺氧不缺精神、艰苦不怕吃苦、海拔高境界更高。”面对恶劣的自然条件,业主、设计、监理、检测单位全程监督、跟踪、指导,为项目顺利完工提供了坚实保障。

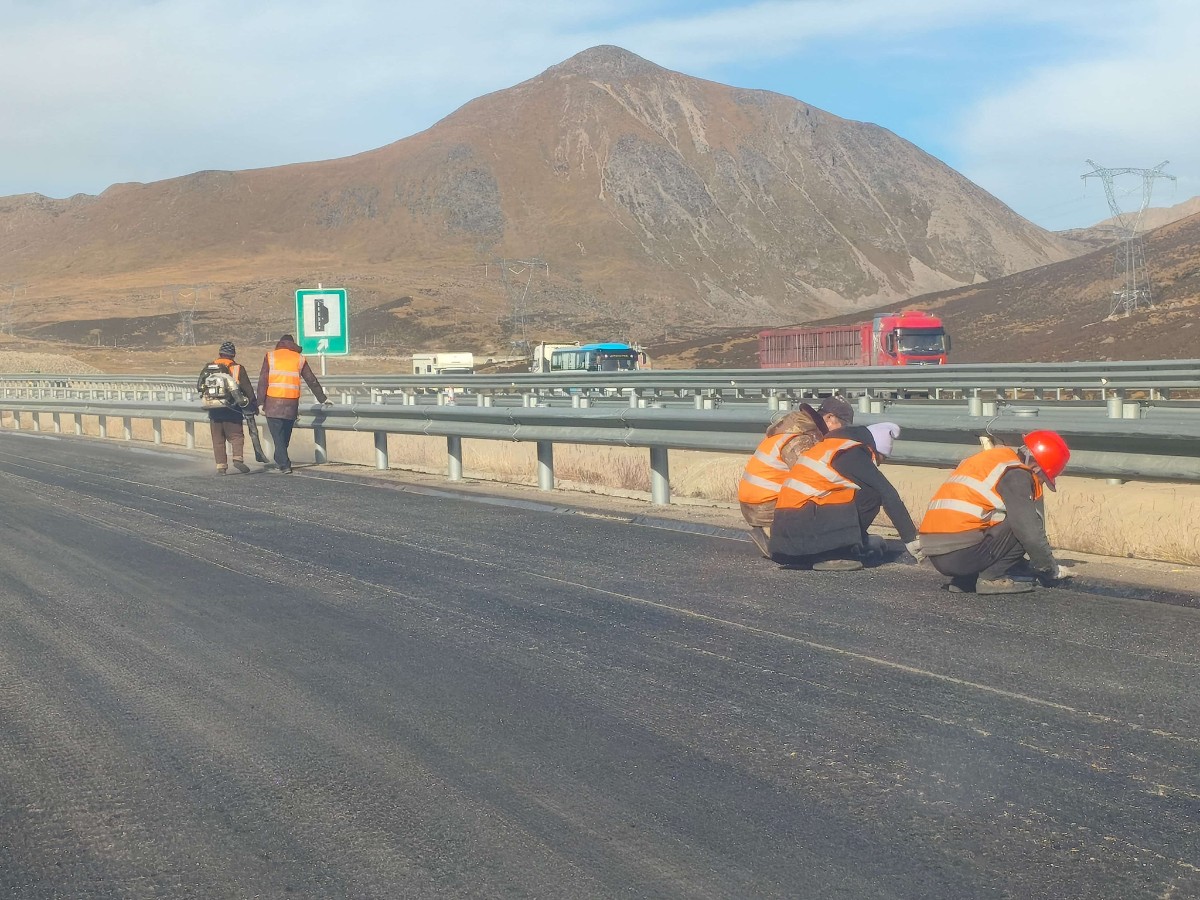

3


二、精心筹备,保供保产彰显企业担当

自8月12日中标以来,项目部迅速响应。为确保拌合站选址最优,团队对各类场站进行反复对比,综合考量运距等因素,最终选定金达镇料场。8月31日,场站设备运抵现场,9月16日组装完成,17日试拌运行,18日顺利出料并铺筑试验段,以高效执行力为后续大干快上奠定基础。

施工期间,项目部还面临双重考验:一是8月26日吉隆口岸突发泥石流,为保障救援通道畅通,项目部主动推迟开工,让道救援;二是受国际形势影响,8-9月沥青原材涨幅超30%,创历史新高。面对成本剧增与供应紧张,项目迎难而上保障主材供应,保障项目不因原材问题停工停产,充分彰显了企业的履约实力与责任担当。


三、十二天鏖战,不负众望提前通车

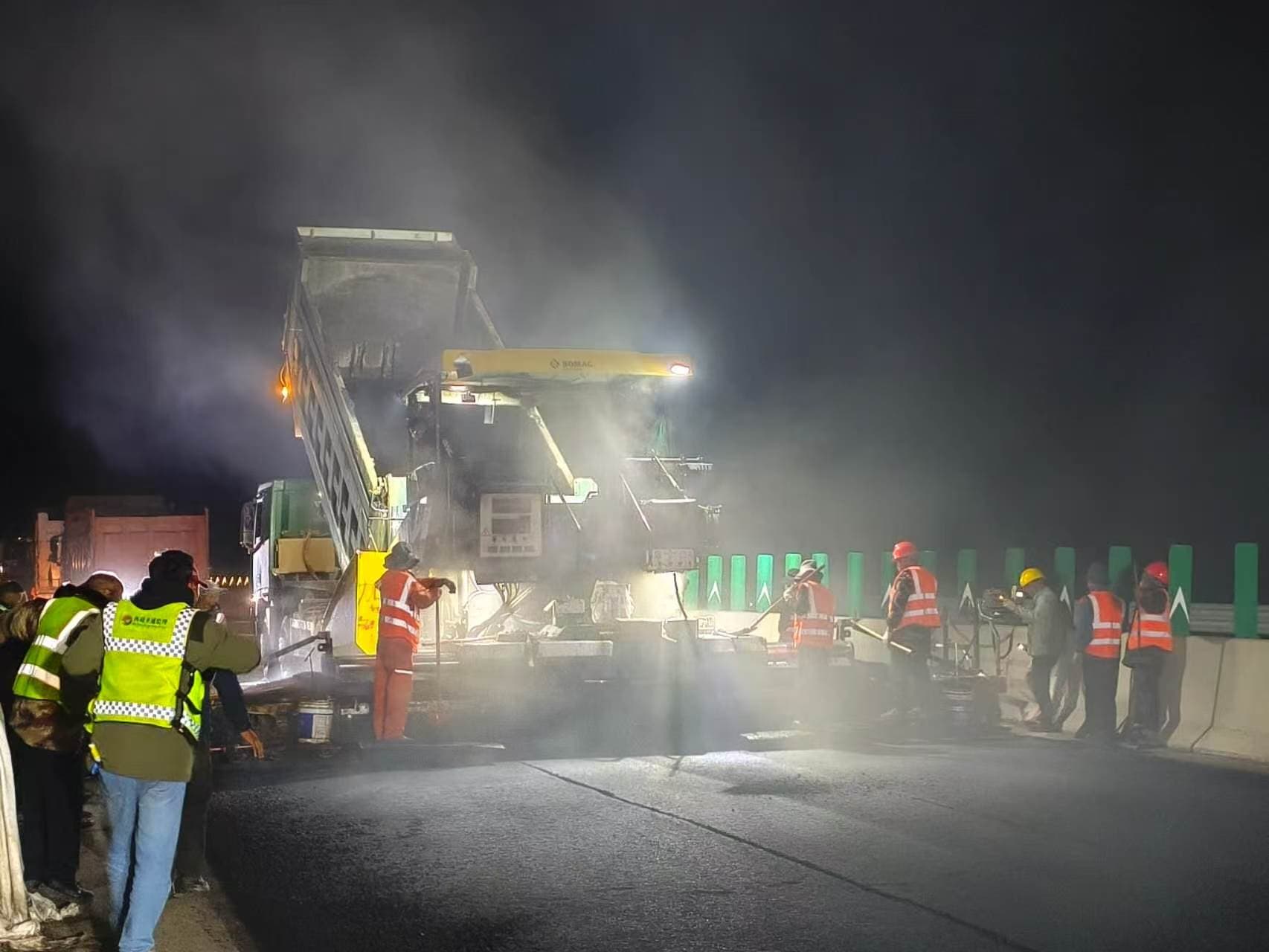

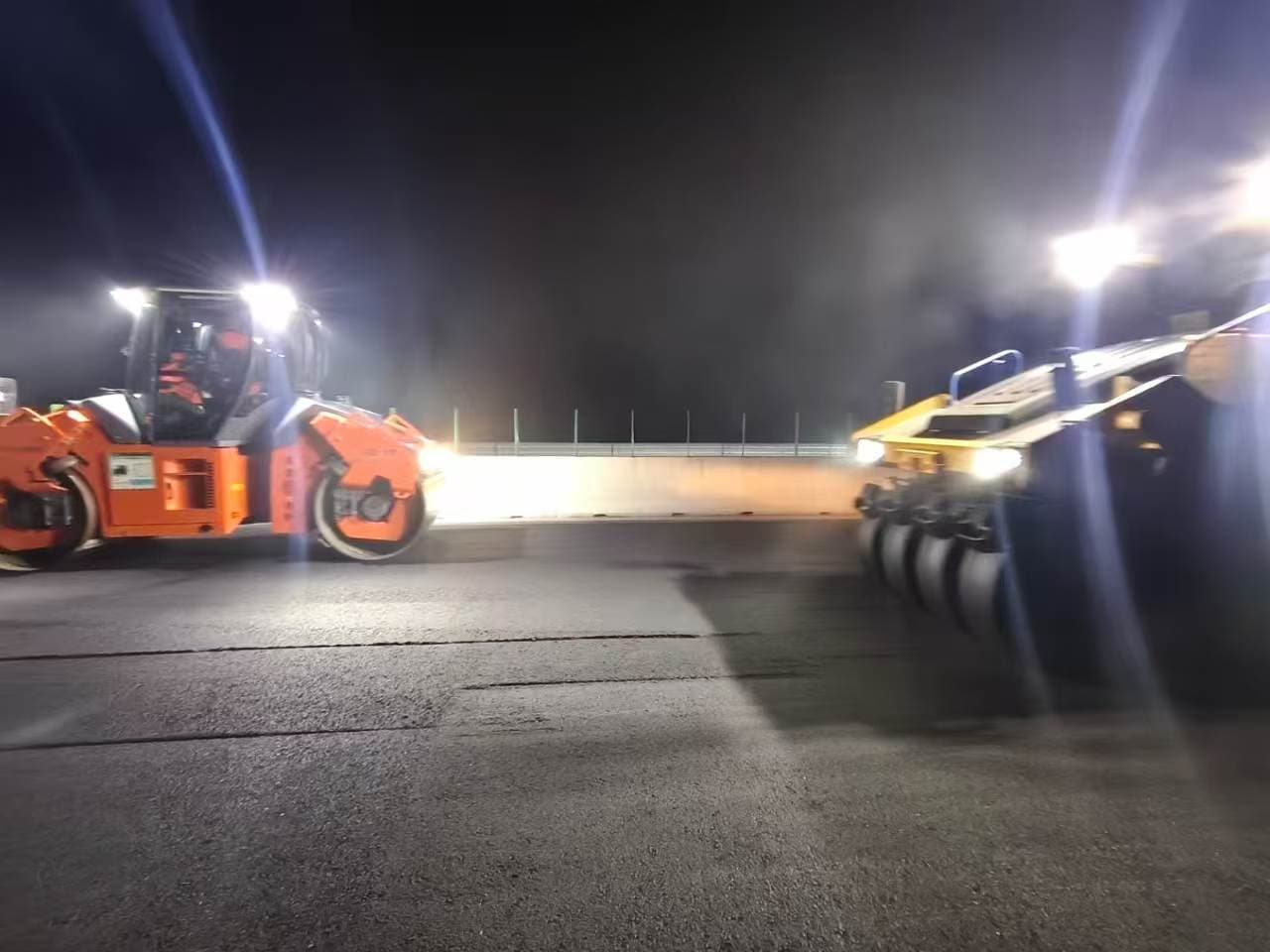

9月5日晚,项目正式实行半幅全封闭施工。9月14日铣刨作业提前完成,9月18日试验段顺利铺筑。进入冲刺阶段,项目上下日夜兼程,科学规划轮换作业人员,在保障安全的同时高效推进施工。从18日试验段开始,仅历时12天,项目部便高质量完成了全线12.4公里沥青罩面工作,创造了高原公路养护的“鲁中速度”。


本项目原计划工期为9月6日至9月30日,因高原雨雪天气导致有效作业时段大幅压缩,业主单位计划将工期延期至10月3日。面对工期压力,项目部优化施工方案,调配人员、施工设备,抢抓有效施工窗口期,科学组织、昼夜奋战,最终不负众望,于10月1日中午12时提前两日完成全线通车任务。


四、匠心筑梦,鲁中精神闪耀雪域

此次项目的圆满完工,是公司“鲁中崛起,筑通天下”发展理念的生动实践。在雪域高原,鲁中公路以精细化管理和标准化施工,确保了工程质量与安全双达标。路畅人和,盛世华诞,未来我们将继续秉承鲁中公路精神,以更多精品工程助力西藏高质量发展,在雪域高原书写新的建设篇章。
